背景
某城市新建主干道,长2.5km,设双向四车道,路面组成结构为:20cm石灰稳定碎石底基层,38cm水泥稳定碎石基层,8cm粗粒式沥青混合料底面层,6cm中粒式沥青混合料中面层,4cm细粒式沥青混合料表面层。
项目部编制的施工机械计划表中列举的机械有挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车等。
底基层直线段由中间向两边、曲线段由外侧向内侧碾压;沥青混合料摊铺时,随时对温度进行检查;轮胎压路机初压,碾压速度1.5~2.0km/h。
施工现场设置的公示牌;布置与悬挂了警示标牌。
项目部将施工分为Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ五个部分。其中,又将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④,各施工段工作持续时间如表1所示。Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为1周。
项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划,表形如表2。
问题:
1.底基层应采用哪种碾压方法?沥青混合料的初压设备包括哪些?
2.沥青混合料碾压温度的确定因素有哪些?
3.列述施工现场布置与悬挂的警示标牌可能有哪些?(列述3处即可)
4.完善横道图,并计算工期。
[华图解析]
1.底基层直线段和不设超高的平曲线段,由两侧向中心碾压;设超高的平曲线段,由内侧向外侧碾压。沥青混合料的初压设备包括钢筒式压路机、振动压路机。
2.沥青混合料碾压温度的确定因索:沥青和沥青混合料种类、压路机、气温、层厚等。
3.施工现场布置与悬挂的警示标牌有:在施工现场入口处设置必须戴安全帽等指令标志;在施工机具旁设置当心触电、当心伤手等警告标志;在施工现场的沟、坎、深基坑等处,夜间要设红灯示警。

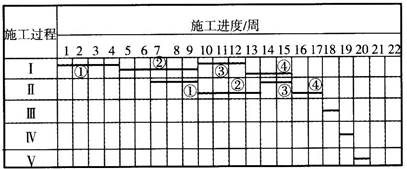

4.完善后的横道图如下图。工期为21周。

以上是关于 背景 某城市新建主干道,长2.5km,设双向四车道,路面组成结构为:20cm石灰稳定碎石底基层,38cm水泥稳定碎的参考答案及解析。建议大家看完问题先作答、再查看答案哦!
华图试题检索系统(https://gd.huatu.com/zt/questionqy/)是服务于考公试卷题目解答、职业考试试题解析的专业找答案系统,千万题库供用户查询,针对不同场景需求,提供文字搜题方式,秒出解析答案,实现搜题最佳体验。
试题答案何处找,下方扫码见分晓!

华图题库旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域,为您提供行政职业能力测验、公共基础知识、教育基础知识、职业能力倾向测验及综合应用能力等相关试题答案解析。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!
你以为刷题就是不停的找题去做?NO,NO,NO!刷题也是有技巧的。高效地刷题,让你事半功倍。
点击下载华图在线APP体验更佳。关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。
特别说明:华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:广东华图)
